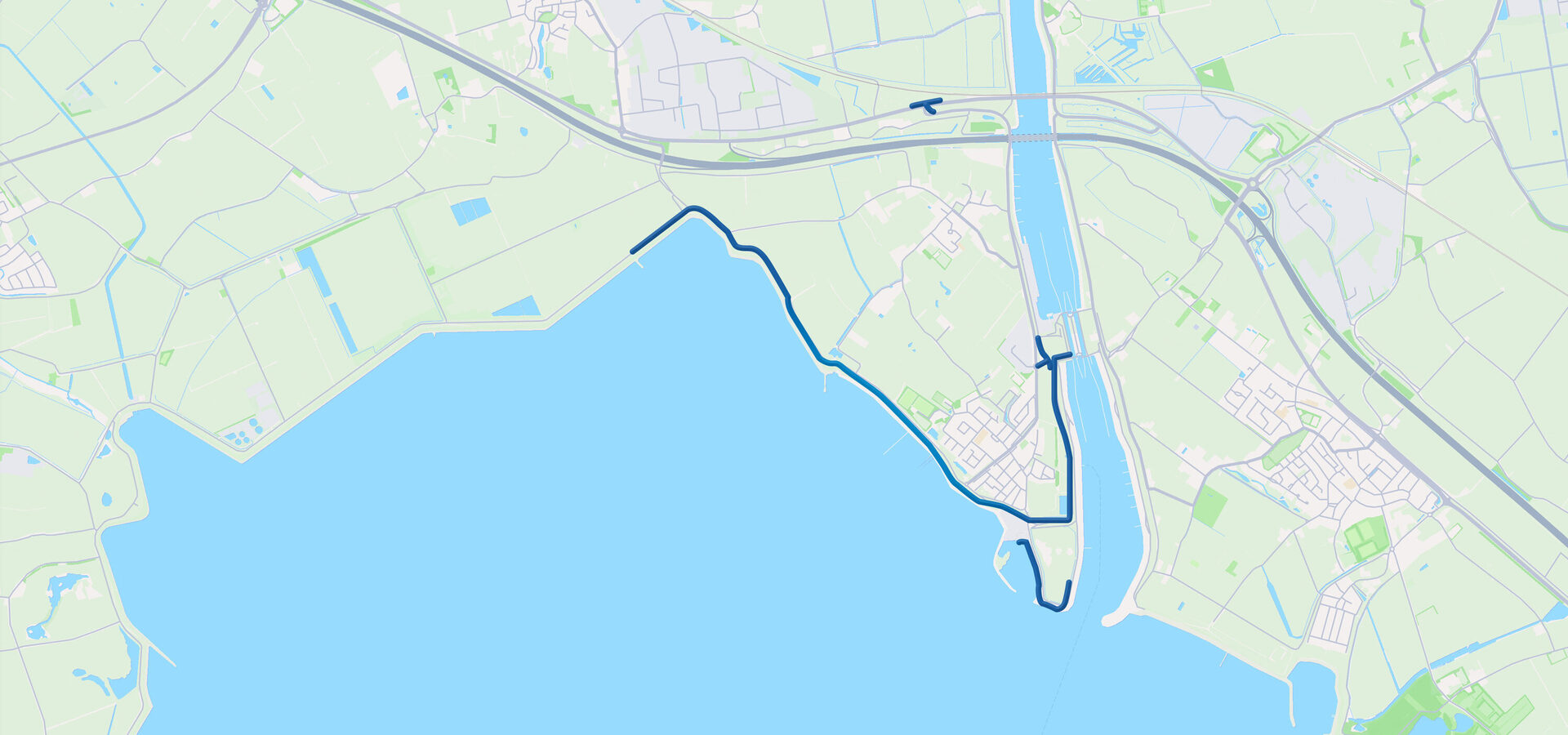

Dijkversterking_Hansweert

Hansweert

Dijkversterking Hansweert

We werkten aan het project Dijkversterking Hansweert. De dijk moest versterkt worden om te voldoen aan de eisen van de Waterwet uit 2017. De dijkversterking werd uitgevoerd vanuit het waterschap Scheldestromen en gefinancierd door het Hoogwaterbeschermingsprogramma. In dit programma werken het Rijk en waterschappen samen om Nederland te beschermen tegen overstromingen. Hier vindt u alle informatie over dit project.

Dijkversterking Hansweert is afgerond. Een terugblik op het project kunt u zien in de video hieronder.

Tijdlijn

Het project

Het waterschap beoordeelde de dijk bij Hansweert tijdens een periodieke toetsing van de Zeeuwse dijken en duinen als onvoldoende veilig. Daarom versterkten we de dijk bij Hansweert. De te versterken dijk had een lengte van 5,2 kilometer: vanaf het sluizencomplex Hansweert tot en met de Kapellebank.

Complex project

De dijkversterking Hansweert was een omvangrijk en complex project. Met de Westerschelde aan de ene kant en de dorpskern Hansweert aan de andere kant, was er weinig ruimte om de dijk te verbreden. Met een lengte van ruim vijf kilometer ging het ook om een groot stuk dijk, waarvan het grootste deel in het agrarisch gebied ligt. Belanghebbende partijen werden daarom nauw betrokken om samen tot de best mogelijke oplossing te komen.

Meer weten? Bekijk de veelgestelde vragen.

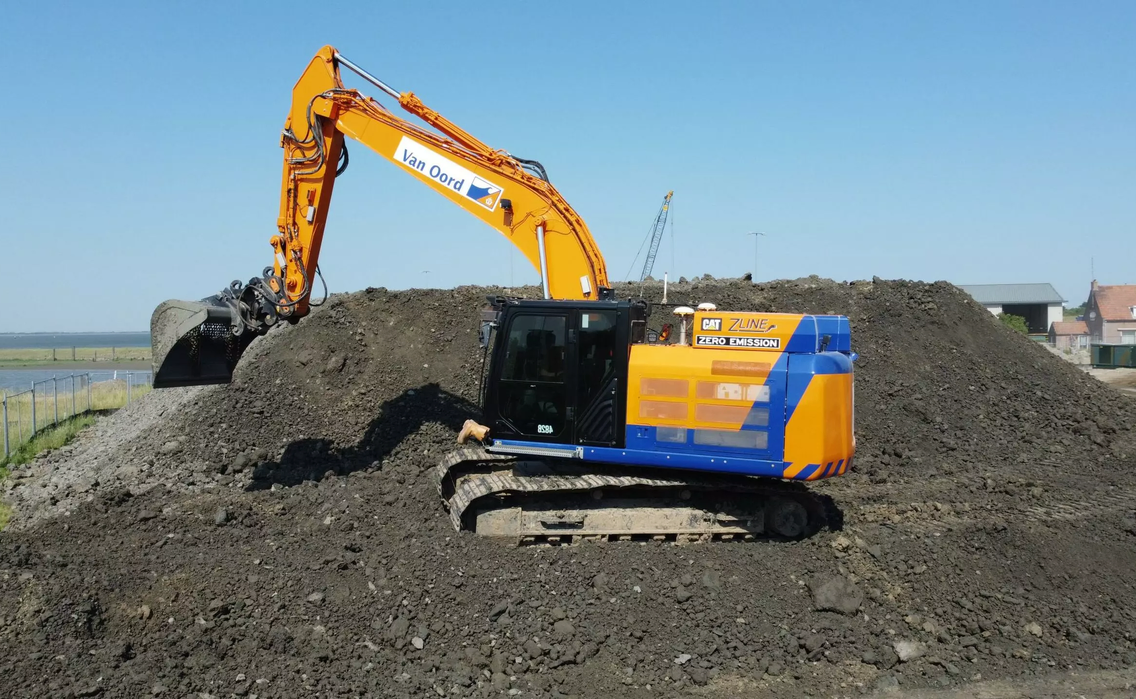

elektrische_graafmachine

Duurzaamheid

De dijkversterking Hansweert zet een flinke stap vooruit in de verduurzaming van projecten. De ambitie van de dijkversterking Hansweert om tijdens de aanlegfase het vrijkomen van CO₂ op de bouwplaats zoveel mogelijk te beperken, past binnen de beleidsplannen 2030 van het waterschap. Al bij het uitwerken van de plannen is er in 2021 door het waterschap Scheldestromen samen met de aannemerscombinatie Answest nagedacht over de mogelijkheden om duurzaamheid in het project mee te nemen. Verduurzaming in het ontwerp van de dijk is gericht op alle fasen in de productieketen van grondstofwinning tot aan recycling. Lees er meer over in de evaluatierapportage. Het rapport omvat:

• de beschrijving van de weg die doorlopen is om het materieel van ambitie ook daadwerkelijk op het werk te krijgen;

• de beschrijving en evaluatie van 3 jaar praktijkervaring van het werken met elektrisch materieel, inclusief 53 leerpunten;

• Advisering voor toekomstige projecten.

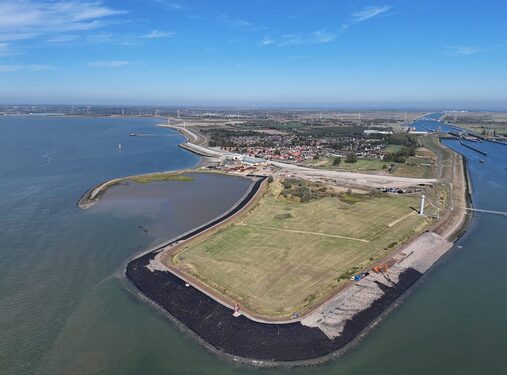

Landelijke gebied (uitvoering)

Documentatie

Van vergunning tot ontwerp

Je kunt vergunningen en documenten die ten grondslag liggen aan de realisatiefase hier downloaden en/of inzien. Meer informatie kun je ook teruglezen in de nieuwsbrieven onderaan deze pagina.

Projectplan Waterwet

Bestemmingsplan gemeente Reimerswaal

Bestemmingsplan gemeente Kapelle

Overige documenten

Fases toegelicht

Dit project is gereed. Bekijk hier de volledige planning die wij hebben doorlopen.

2017 - 2018 initiatiefase - Fase voltooid

  • Opstart project
  • Inzichtelijk maken probleem

2020 - najaar 2021 planuitwerkingsfase - Fase voltooid

  • Bepaling één voorkeursvariant per maatwerklocatie
  • Voorlopig ontwerp
  • Voorbereiden en aanvragen vergunningen
  • Definitief ontwerp
  • Onderzoek afronden
  • Ter Inzage
  • Zienswijzen
  • Vaststellingen toestemmingen
  • Goedkeuringsbesluit Projectplan Waterwet


​2018-2019 verkenningsfase - Fase voltooid

  • Hoofdlijnen dijkversterking zijn bekend
  • Bepalen van vijf maatwerklocaties
  • Voorkeursalternatief vastgesteld

Najaar 2021 - 2026 realisatiefase


​2022

  • Gunning aan Aannemerscombinatie Answest
  • Voorbereiding uitvoering


​2023

  • Start uitvoering dijkversterking Kanaalzone (fase 1).
  • Aanleg 2 strekdammen in de Westerschelde.
  • Aanleg binnenberm en dijklichaam langs het Kanaal door Zuid-Beveland en het slibdepot.
  • Aanleg sportvelden.
  • Aanleg tijdelijke weg Landelijk gebied 'Weg langs de Zeedijk.
  • Aanleg Parkzone.
  • Aanpassen aansluiting op N289
  • Afronden werkzaamheden Kanaalzone (fase 1)
  • Aanleg watersysteem Parkzone
  • Werkzaamheden sportvelden en inplanten van bomen
  • Werkzaamheden aansluiting N289
  • Afronden aanleg strekdammen inclusief dijkovergangen (2)
  • Afronden aanleg tijdelijke weg Landelijk gebied ‘Weg langs de Zeedijk’
  • Inrichten depot Landelijk gebied (fase 2)
  • Start bomen rooien Landelijk gebied
  • Verwijderen bestaande bebouwingen


​​2024

  • Inrichten depot landelijk gebied
  • Ontsluitingswegen WA-Polder en Polder Schore
  • Leveren en verwerken zand en klei per schip
  • Voorbereiding werkzaamheden plaatsen damwanden
  • Afsluiten Schoorse Zeedijk
  • Afrondende werkzaamheden kanaalzone
  • Openstelling kanaalzone (fase 1)
  • Voorbereiding & plaatsing damwanden
  • Voorbereiding rotonde Boomdijk
  • Aanbrengen kleibekleding en zand dijklichaam dijkvak 5
  • Start uitvoering gemaal Schore
  • Leveren en aanbrengen klei dijklichaam dijkvak 6
  • Aanbrengen Keermuur
  • Afronden damwanden (verankering en afspannen ankers) dijkvak 5
  • Infrawerkzaamheden Veerweg (werk voor gemeente)
  • Parkzone
  • Leveren en aanbrengen zand en klei dijkvak 5, 6 en 7
  • Harde bekleding (Quattroblocks)
  • Fundering en onderlaag definitieve infrastructuur Schoorse Zeedijk


​2025

  • Herinrichting parkzone
  • Dijktrappen
  • Start uitvoering werkzaamheden rondom slibdepot.

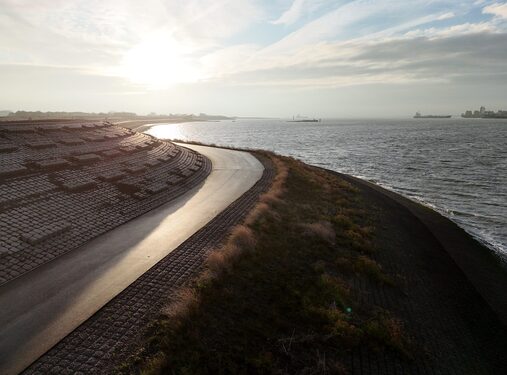

​2026

Dijkversterking Hansweert gereed.

Nieuwsbrieven

Bekijk hier de laatst verstuurde nieuwsbrieven over project Hansweert

Op de hoogte blijven?

Wil je meer weten over dit project? Wil je op de hoogte blijven van de vorderingen in dit project, schakel dan de meldingen in en ontvang updates over dit project in je e-mail inbox.

    Corrigeer het volgende:

      Veelgestelde vragen

      Waarom dit project?

      De dijk bij Hansweert voldeed niet aan de nieuwste waterveiligheidsnorm die het Rijk op 1 januari 2017 bij wet heeft vastgelegd. Dit betekende niet dat de dijk acuut onveilig was, maar om in de toekomst de veiligheid tegen overstromingen te kunnen garanderen, moest het dijkvak worden versterkt. Het traject waar het om ging is 5.150 meter lang en loopt vanaf het sluizencomplex Hansweert tot en met de Langeweg in Kapelle. De dijk was niet hoog genoeg en was aan de binnenkant onvoldoende stabiel.

      Wat was het doel van het project?

      Doel van de dijkversterking Hansweert was het realiseren van een waterveilige, toekomstbestendige en goed beheersbare waterkering die voldoet aan de nieuwe waterveiligheidsnorm.

      Wanneer wordt de dijk versterkt?

      Na een voorbereidende fase zijn de uitvoerende werkzaamheden begin 2023 gestart. Het gehele project Dijkversterking Hansweert was in 2026 gereed en feestelijk opgeleverd op 8 mei 2026.

      Hoe ziet de nieuwe dijk eruit?

      De nieuwe dijk is hoger en breder zijn dan de huidige dijk. Het dijkontwerp is verdeeld in vijf deelgebieden. Elk deelgebied heeft een eigen veiligheidsopgave en specifieke gebiedskenmerken. Het ontwerp van de deelgebieden is daarom verschillend. De dijk is overal zo goed mogelijk ingepast in de bestaande omgeving. Meer weten? Kijk dan op de pagina over het ontwerp.

      Wie voert het beheer en onderhoud uit nu de dijk klaar is?

      De dijk blijft, ook na afronding van de dijkversterking, in beheer bij waterschap Scheldestromen.

      Waar kan ik terecht met vragen?

      Project Dijkversterking Hansweert is inmiddels afgerond. Meer weten over het werken aan dijken in het algemeen? Kijk op de website Alles over dijken - Het kennisplatform over dijken in Nederland.

      Meer weten?

      Is je vraag nog niet beantwoord op deze pagina? Wellicht vind je jouw antwoord tussen de veelgestelde vragen.
